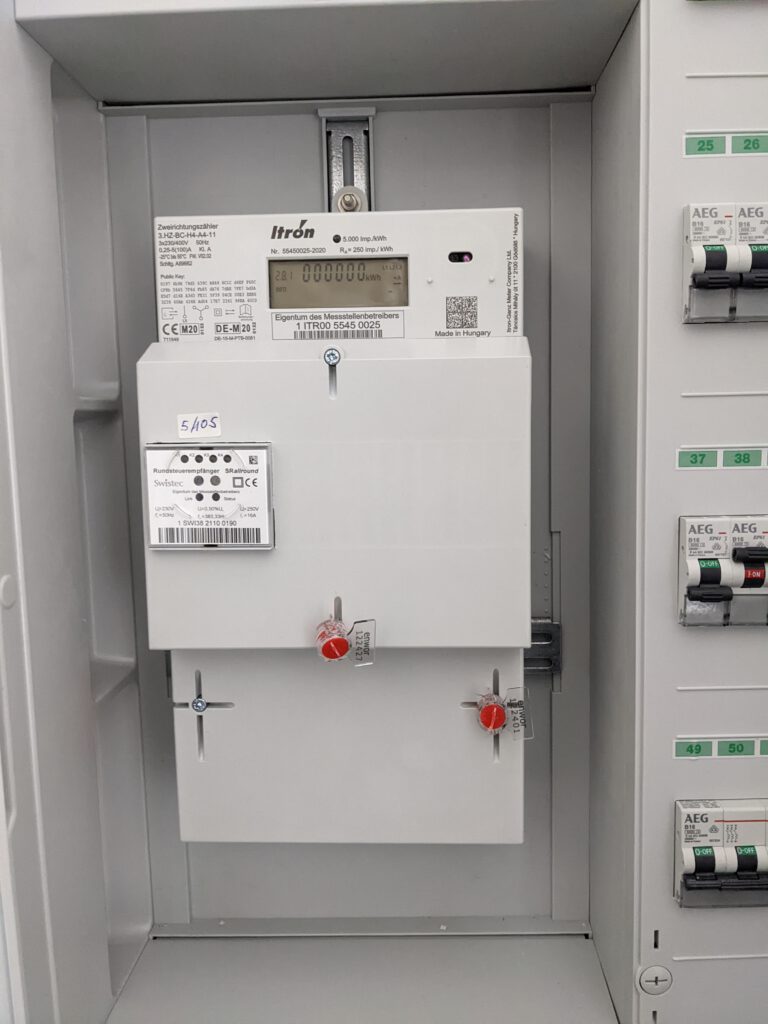

Einen Tag vorm Jahreswechsel geht es noch mal richtig vorwärts bei uns. Die Enwor war heute Morgen in aller Herrgottsfrühe da und hat den Stromzähler eingebaut. Und Tada: somit haben wir also noch 2021 Strom im neuen Haus. Ein Meilenstein 🙂

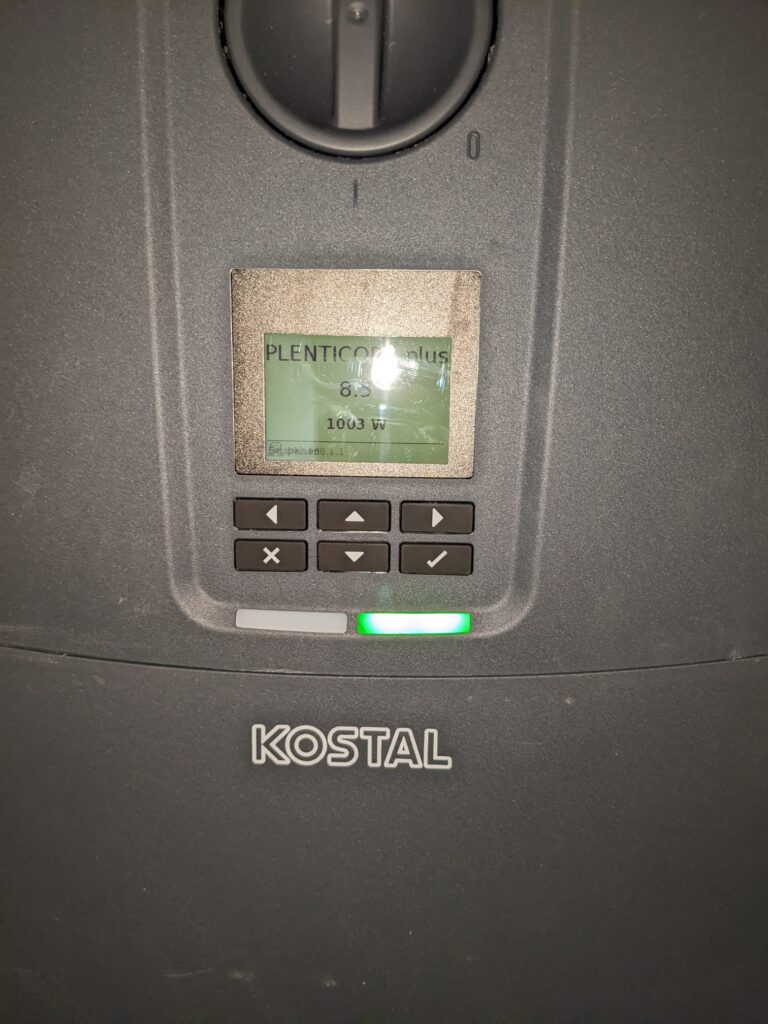

Die Elektriker waren ebenfalls da und haben die PV-Anlage in Betrieb genommen. Am 11. Januar kommt dann wieder jemand von der Enwor ins Haus, um auch von deren Seite die offizielle Inbetriebnahme durchzuführen. Wenn das hier alles durch ist, kenne ich zumindest mal die Hälfte aller Außendiensttechniker der Enwor 🙂

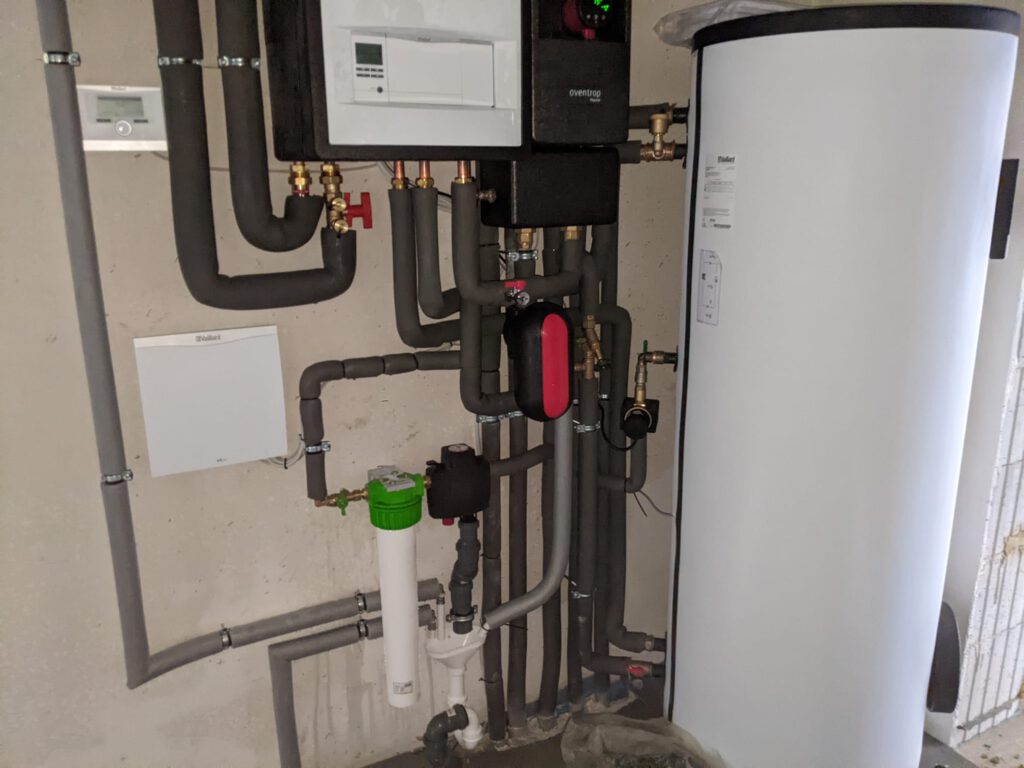

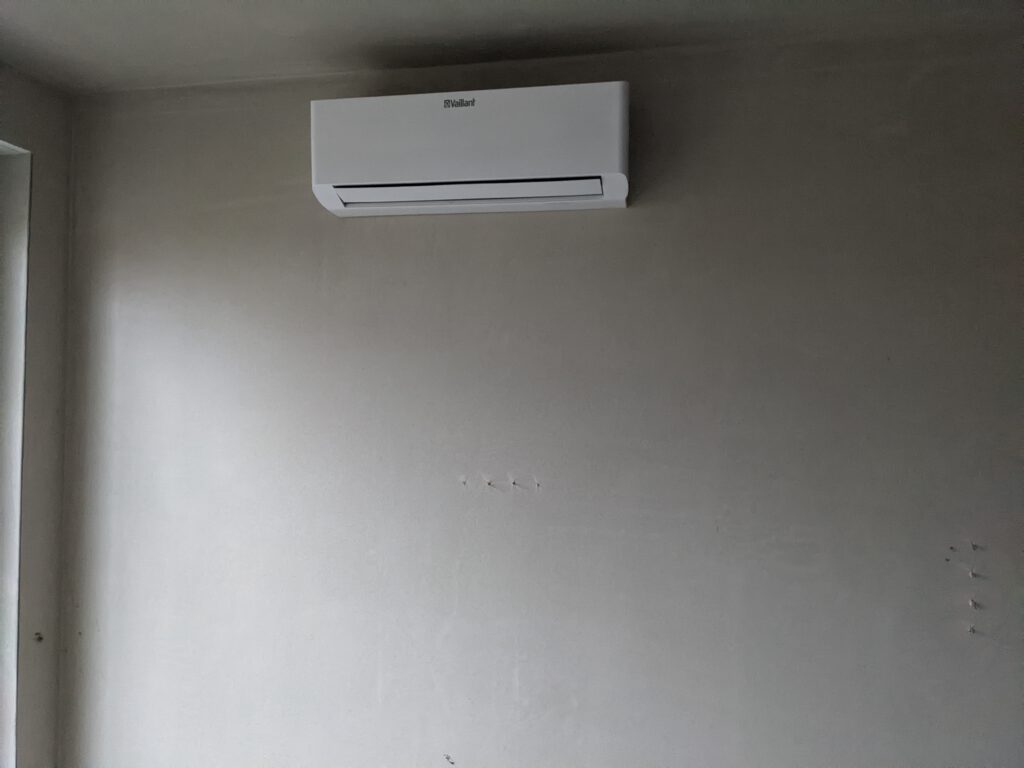

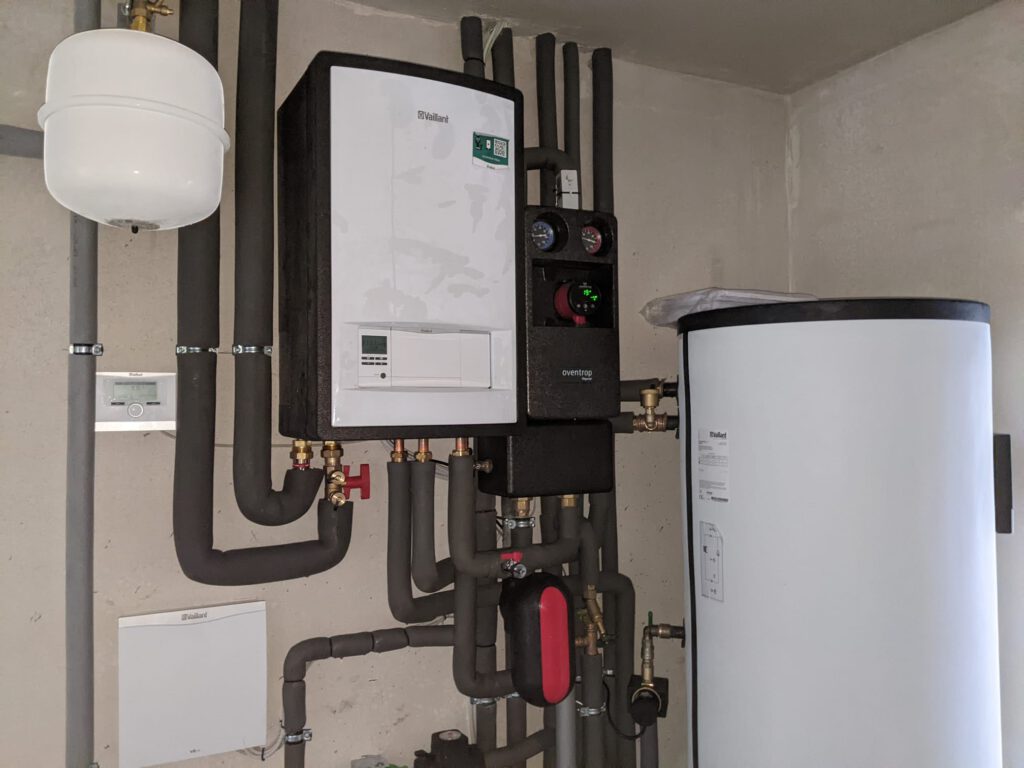

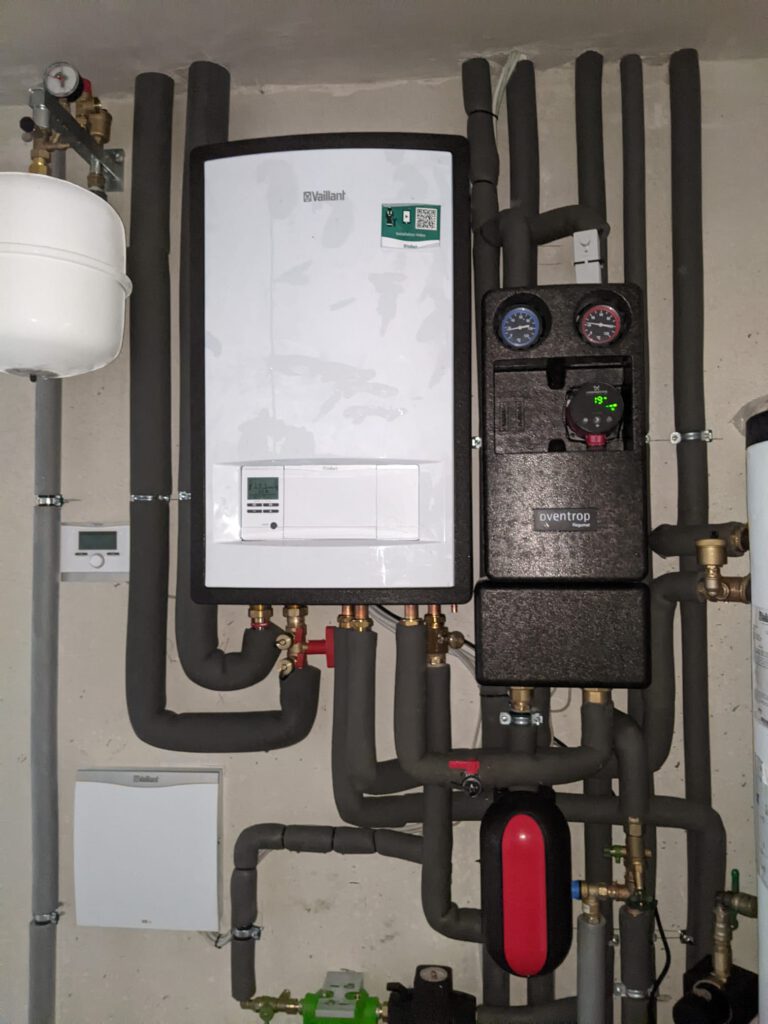

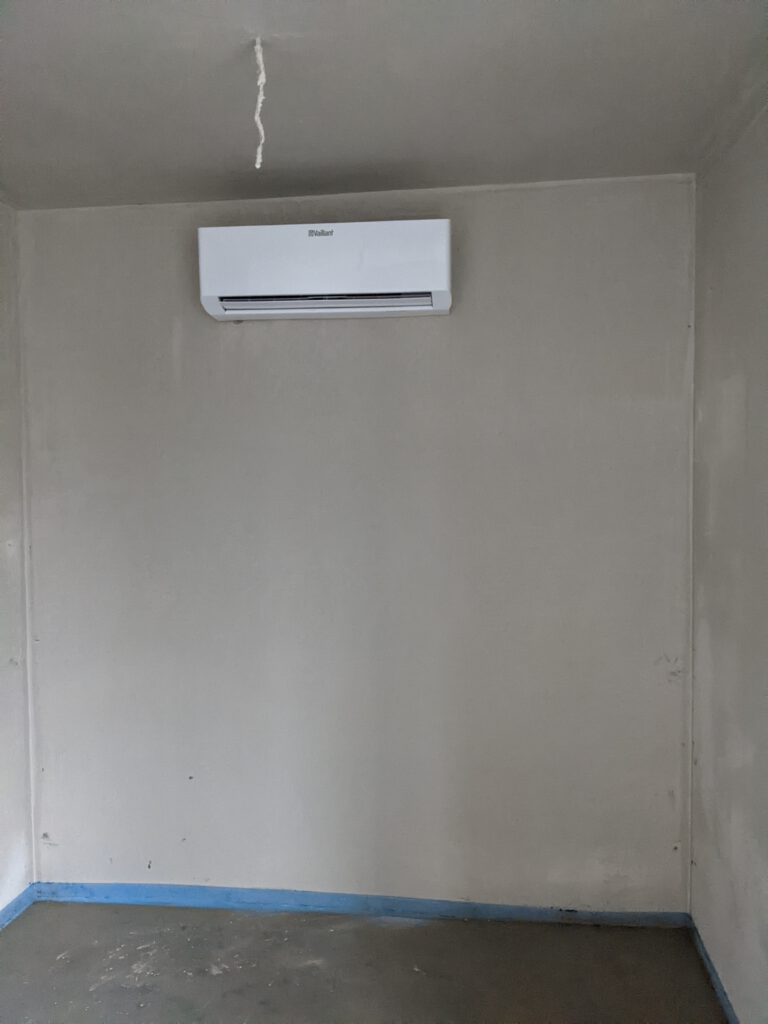

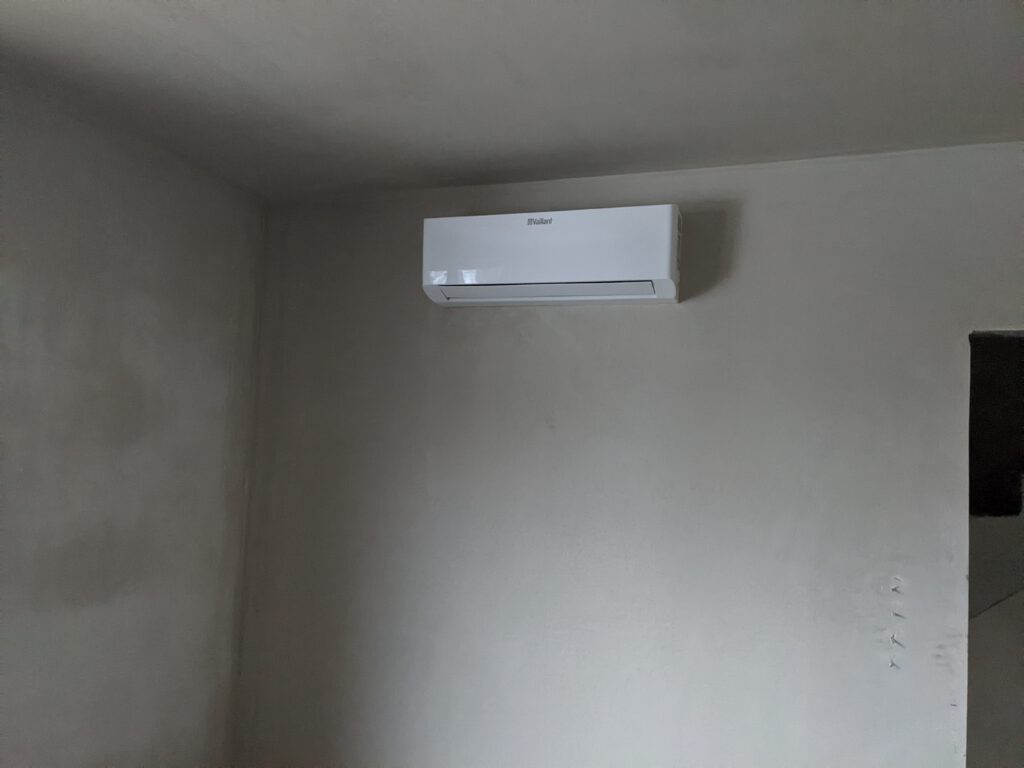

Die Heizungsbauer sind seit Dienstag auch wieder am Start und haben die Wärmepumpe aufgestellt und alle Klimageräte eingebaut. Die Außenaggregate auf die Garage zu hieven, war ein ziemlicher Kraftakt. Hat aber alles gut geklappt und seinen Platz gefunden.






Da es jetzt Strom gibt, läuft dann jetzt auch das Estrichprogramm der Wärmepumpe an. Es beginnt mit 20 Grad. Jeden Tag wird die Temperatur schrittweise um 5 Grad erhöht, bis die erforderlichen 45 Grad erreicht sind. Dieses Programm läuft circa drei bis vier Wochen. Der Fliesenleger misst zwischendurch den Feuchtigkeitsgehalt im Estrich nach. Sobald der gewünschte Wert erreicht ist, kann er dann mit dem Fliesen der Bädern und des Erdgeschosses beginnen. Ich bin schon so gespannt.

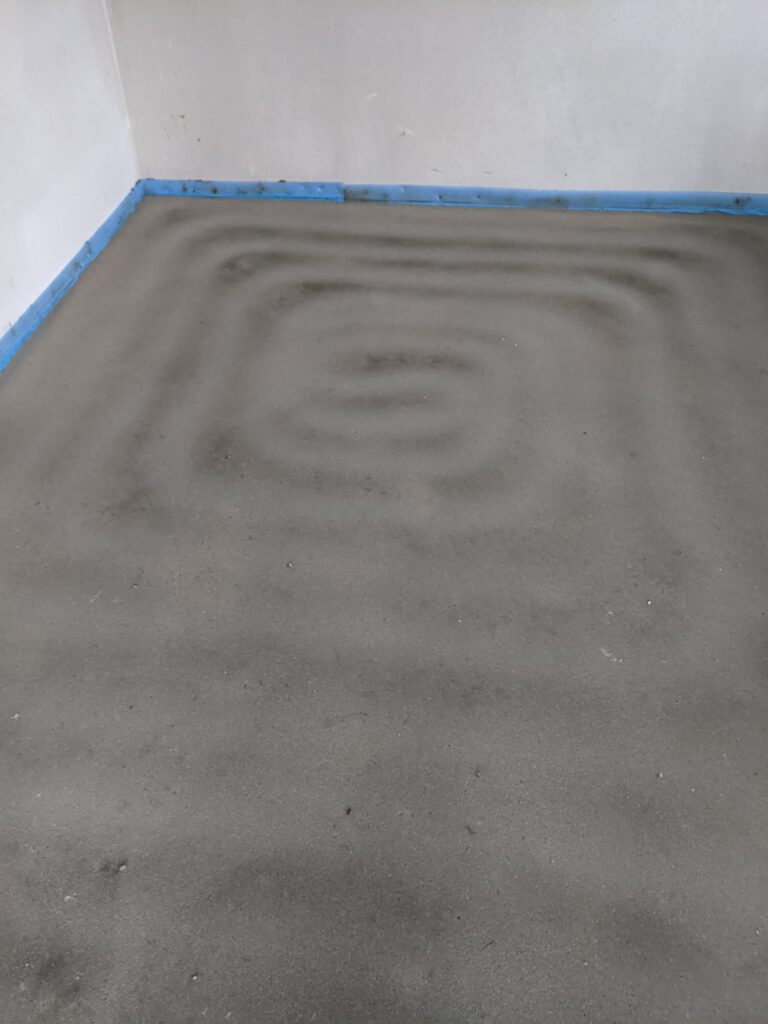

Die Heizung ist jetzt seit einer knappen Stunde in Betrieb und man sieht genau, wo die Heizschlangen der Fußbodenheizung verlegt sind 😉

Jetzt heißt es also jeden Tag lüften, lüften, lüften – damit die Feuchtigkeit im Haus ganz schnell weniger wird. Zum Jahresende war heute noch mal ein richtig guter Tag, der unser Hausprojekt ein ganzes Stück weitergebracht hat. So kann es weitergehen!
Jetzt verabschieden wir uns aber fürs Erste. Einen guten und gesunden Rutsch euch allen. Kommt gut ins Neue Jahr!!
Das war ja ein erfolgreiches Jahr, großartige Leistung!!
Wir drücken weiterhin die Daumen.
Grüße von Ekki.
Na denne, Glückwunsch und alles Gute und Glück im neuen Häusl.
Erden uns gerne alles mal ansehen.
Kommt Zeit, kommt Rat.
EKKI.
